Scope of work: le sei sezioni che fermano lo scope creep
Uno scope of work in sei sezioni: riepilogo, deliverable, fuori perimetro, timeline con milestone, criteri di accettazione e firma. Con un esempio.
- Uno scope of work fissa cosa consegna un progetto, entro quando, e cosa conta come finito — prima che qualcuno inizi.
- Bastano sei sezioni: riepilogo del progetto, deliverable, fuori perimetro, timeline con milestone, criteri di accettazione e firma.
- I deliverable devono essere contabili: "un sito di cinque pagine" regge una discussione, "una presenza web moderna" no.
- Lo scope creep sono dieci richieste piccole, non una grande; ogni nuova richiesta passa da una regola di cambiamento fissa.
- In SketchMind lo scope vive sul board del progetto e diventa un documento condivisibile che segnala quando il board è cambiato.
I progetti saltano raramente perché il lavoro era difficile. Saltano perché due persone avevano in testa due progetti diversi e nessuno ha scritto quale fosse quello vero. È esattamente quello che uno scope of work sistema prima che qualcuno inizi.
Risposta breve: uno scope of work ha sei sezioni: un riepilogo del progetto, i deliverable, cosa resta fuori perimetro, la timeline con le milestone, i criteri di accettazione e la firma. Compila tutte e sei prima dell'inizio, e rendi la sezione "fuori perimetro" concreta quanto i deliverable. Una pagina di solito basta.
Cos'è uno scope of work?
Uno scope of work è un documento breve che fissa cosa consegnerà un progetto, entro quando, e cosa conta come finito. È il riferimento che entrambe le parti indicano quando qualcuno chiede "solo una piccola cosa in più" alla settimana quattro.
Non è un contratto e non è un piano di progetto. Il contratto copre pagamento e responsabilità; il piano stabilisce chi fa cosa in quale giorno. Lo scope of work sta in mezzo: fissa i confini del lavoro in sé.
Cosa va in uno scope of work?

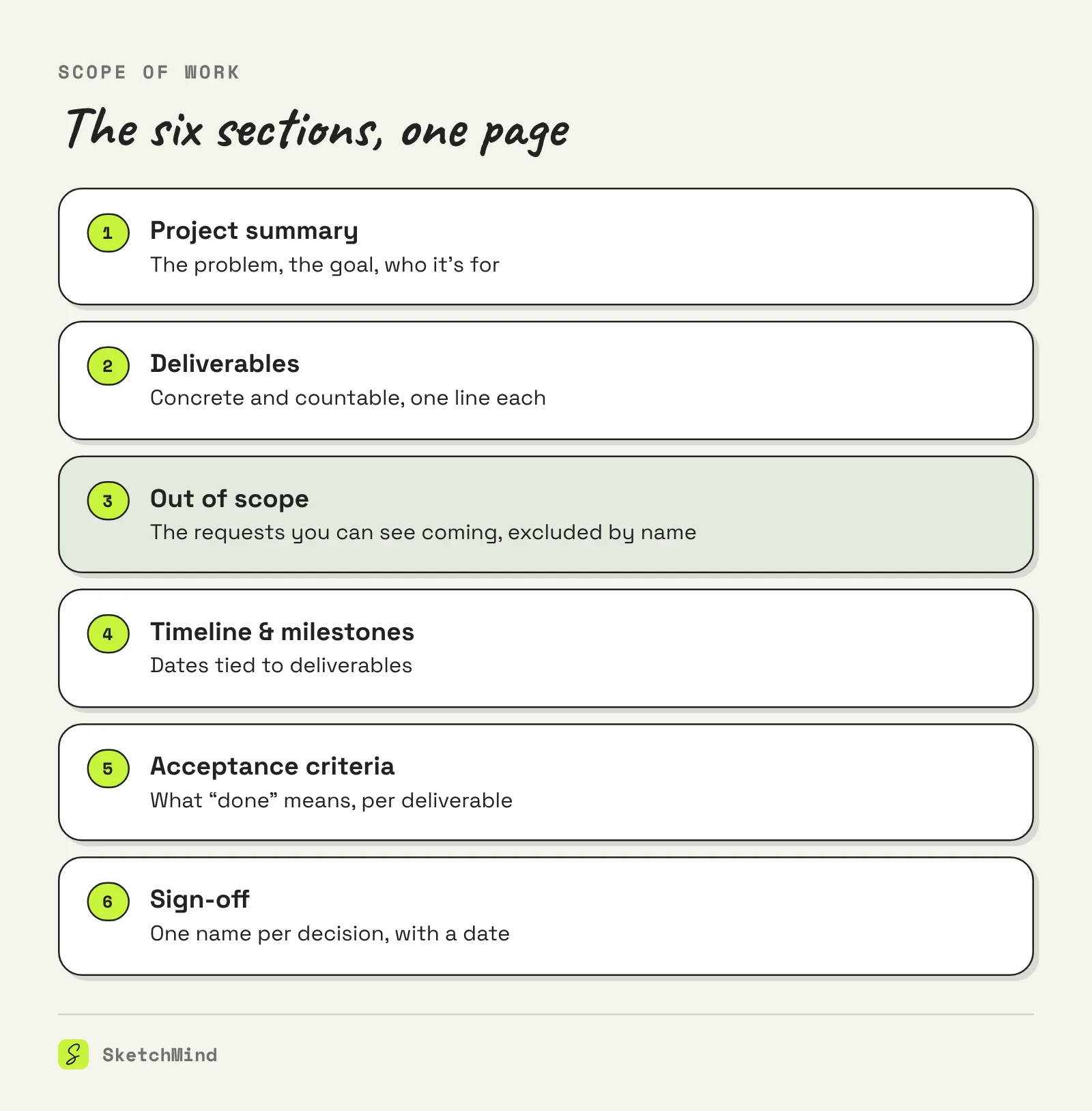

Sei sezioni fanno il lavoro. Se ne manca una, lo senti dopo.
- Riepilogo del progetto. Due o tre frasi: il problema, l'obiettivo, per chi. Chi legge solo questo deve capire perché il progetto esiste.

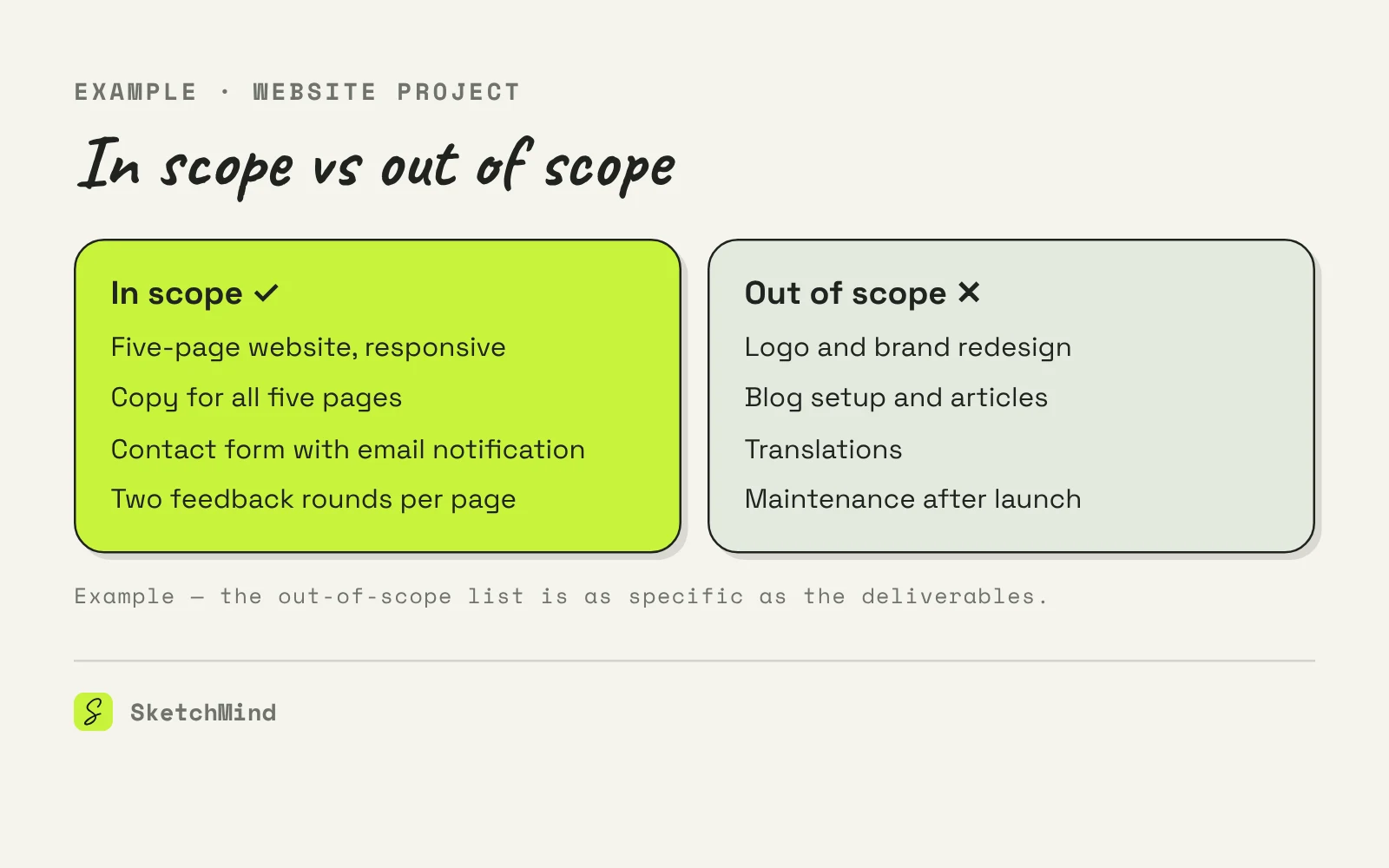

- Deliverable. Le cose concrete che verranno consegnate, ognuna contabile. "Un sito di cinque pagine" regge una discussione; "una presenza web moderna" no.
- Fuori perimetro. Le richieste che vedi già arrivare, nominate ed escluse. Questa sezione evita più litigi delle altre cinque messe insieme.
- Timeline e milestone. Date per i momenti che contano: kickoff, prima bozza, revisione, consegna. Lega ogni milestone a un deliverable, non a una sensazione di avanzamento.
- Criteri di accettazione. Come il cliente giudicherà che un deliverable è finito. Una checklist per deliverable funziona meglio di un paragrafo.
- Firma. Chi approva e cosa significa la sua approvazione. Un nome per decisione, con una data.

In cosa è diverso da un brief o da un piano di progetto?
I tre documenti rispondono a domande diverse, e i team si incastrano quando uno deve fare il lavoro dell'altro.
Tre documenti, tre ruoli
|Documento|Cosa fissa|Quando si scrive|
|Scope of work|Cosa si consegna, e cosa no|Prima dell'inizio, confermato da entrambe le parti|
|Brief creativo|Perché il lavoro esiste e com'è fatto "bene"|Prima della prima bozza|
|Piano di progetto|Chi fa cosa, in che ordine, entro quando|Dopo che il perimetro è concordato|
Un brief creativo alimenta lo scope of work; lo scope of work alimenta il piano. Scritti in quest'ordine, ogni documento resta su una pagina.
Come si scrive uno scope of work?
- Parti dalla conversazione, non da un template vuoto. Scrivi in frasi normali cosa è stato davvero promesso nella call o al kickoff.
- Trasforma ogni promessa in un deliverable contabile. Se non lo puoi contare, riscrivilo finché non ci riesci.
- Metti sotto "fuori perimetro" le tre richieste che ti aspetti ma non farai. Lì sii concreto quanto con i deliverable.
- Metti una data su ogni milestone e un nome su ogni firma.
- Mandalo prima del primo giorno di lavoro, e fatti dare un sì scritto.
Come fermi lo scope creep dopo la firma?
Lo scope creep raramente è una richiesta grande. Sono dieci piccole, ognuna troppo minore per dire di no. La difesa è meccanica, non personale: quando arriva una richiesta nuova, confrontala con la lista dei deliverable. Se non c'è, passa da un percorso fisso, di solito "la aggiungiamo alla lista modifiche e la quotiamo a parte". La sezione "fuori perimetro" accorcia quella conversazione, perché la richiesta spesso è già nominata lì.

Dove dovrebbe vivere uno scope of work?
In SketchMind, una lavagna AI, lo scope vive accanto al progetto invece che in un allegato che nessuno riapre. Descrivi il progetto in Create with AI, fino a 3.000 caratteri, o allega il brief del cliente come PDF fino a 5 MB; il risultato viene scritto da lì. Un Table-frame tiene i deliverable con le date, e il board si condivide via link: il perimetro resta in vista durante il lavoro che regola.
Quando lo scope deve diventare un documento, "Make a document" lo scrive dalle sezioni del board, leggibile per intero o come riassunto da 1 minuto, con un link che chiunque può aprire. I documenti che scrivi tu sono inclusi in ogni piano; le esportazioni di documenti AI in PDF partono da Pro ($19 al mese, 3 al mese). Se il board cambia dopo che il documento è stato scritto, il documento lo segnala e offre un pulsante Update — esattamente quello che vuoi da uno scope quando una milestone si sposta.
Ultimo aggiornamento: 29 ottobre 2026. Verificato con la versione attuale di SketchMind.
Che differenza c'è tra scope of work e capitolato?
Il capitolato è il documento formale, spesso contrattuale e tecnico, tipico di appalti e forniture. Lo scope of work è più snello: fissa cosa si consegna, cosa no, e quando. Per la maggior parte dei progetti basta lo scope of work su una pagina.
Quanto deve essere lungo uno scope of work?
Una pagina per la maggior parte dei progetti. Se supera le due, probabilmente il progetto va diviso, o il dettaglio appartiene al piano di progetto.
Chi scrive lo scope of work?
Chi fa il lavoro, perché è chi paga il costo dell'ambiguità. Il cliente conferma per iscritto prima che il lavoro inizi.
SketchMind può generare uno scope of work?
Descrivi il progetto in Create with AI, fino a 3.000 caratteri con un PDF opzionale fino a 5 MB come contesto, lavori le sezioni sul board e lo scrivi con "Make a document". I documenti che scrivi tu sono inclusi in ogni piano.
Cosa va in "fuori perimetro"?
Le richieste che vedi già arrivare: giri extra di feedback, nuovi destinatari, manutenzione, traduzioni. Nominale in modo concreto quanto i deliverable.
